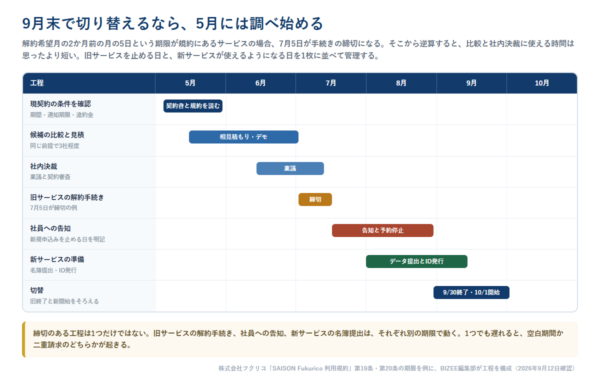

9月末切替の逆算工程を示したガントチャート

2026年9月12日

SHARE

  • ポスト
  • シェア
  • はてブ
  • LINE

9月末で切り替える場合の工程を月別に示したガントチャート。5月に契約条件の確認、5から7月に相見積もりとデモ、6から7月に稟議、7月5日に解約手続きの締切、7から9月に社員への告知、8から9月に新サービスの準備、9月末終了と10月開始を並べている

9月末で切り替える場合の工程を月別に示したガントチャート。5月に契約条件の確認、5から7月に相見積もりとデモ、6から7月に稟議、7月5日に解約手続きの締切、7から9月に社員への告知、8から9月に新サービスの準備、9月末終了と10月開始を並べている
