福利厚生サービスの乗り換えは、新しい候補を選ぶ作業より、今の契約を終わらせる作業のほうが期限に縛られます。公開されている条文を読むと、解約手続きの締切が解約希望月の2か月以上前に設定されているサービスがあります。つまり「9月末で切り替えよう」と決めた時点で、すでに手続きの期限を過ぎていることがあるということです。この記事は、各社の公開情報を2026年9月12日に確認したうえで、更新日から逆算する工程の組み方と、空白期間・二重請求を防ぐ手順を整理したものです。

この記事の要点

  • 調べ始めるのは更新日から逆算した3か月以上前。解約手続きの締切が2か月以上前のサービスがある。
  • 社員へ最初に出す日付は契約終了日ではなく「新規の申込みを止める日」。
  • 終了日をまたぐ予約は、別途合意がなければ受けられないと定める規約がある。
  • 旧を先に止めれば空白期間、新を先に開ければ二重請求。両社の締日を1枚に置く。
  • 解約条件を公開していないサービスもある。見積の段階で書面回答を求める。

まず現契約の3つの日付を確定させる

乗り換えの検討は、新しいサービスを調べることからではなく、今の契約書を読むことから始めます。確定させるのは3つの日付です。契約の満了日、更新を止める通知の期限、そして中途解約が可能な場合の手続きの締切です。

公開情報だけで読める範囲は、サービスによってかなり違います。SAISON Fukuricoの利用規約は、法人契約者の契約期間をプラン別に定めたうえで、プラチナプランについては解約希望月の2か月前の月の5日までに所定の解約手続きを行うことで、解約希望月の末日をもって解約できると第20条1項に書いています。ライトプランは1か月更新で、毎月20日までに別段の意思表示がなければ同一条件で1か月更新されると第19条にあります。

一方で、条文が公開されていないサービスもあります。福利厚生倶楽部の公式FAQは、この点を明確に回答しています。

株式会社リロクラブのよくあるご質問の画面。契約期間や解約の条件を教えてくださいという質問に対し、契約内容により異なり見積り・契約時に書面で案内すると回答している
出典:株式会社リロクラブ「よくあるご質問」(2026年9月12日取得)。契約期間や解約条件は契約内容により異なり、見積り・契約時に書面で案内するとしている。

公開されていないこと自体は珍しくありません。問題は、社内で「たぶんいつでも解約できる」と思い込んだまま検討を進めることです。契約書と規約を先に手元に出し、3つの日付をカレンダーへ書き込んでから、候補の比較に入ってください。

公開情報で読める解約条件を並べる

表1:解約と資格喪失に関する定めのうち、公開情報から読めるもの(各社公式ページ・規約、2026年9月12日確認)
サービス 解約・更新の期限 やめたあとの扱いで書かれていること
SAISON Fukurico プラチナは解約希望月の2か月前の月の5日まで(規約 第20条1項)。ライトは毎月20日までに意思表示(第19条1項①) 既払いの入会金・月会費は返還せず、日割計算も行わない(第5条3項)。契約者の責めに帰すべき事由による期間途中の終了では、満了日までの月会費相当額が違約金(第21条1項)
ベネフィット・ステーション 契約期間は1年間の自動更新(プラン一覧の注記※1)。法人側の通知期限は公開ページで確認できなかった 法人会員の資格喪失日付で個人会員も喪失(会員規約 第8条1項)。別途合意がある場合を除き、喪失日以降は喪失日前に申し込んだサービスも受けられない(第8条3項)
ライフサポート倶楽部 契約期間は1年ごとの更新(料金プランの注記)。通知期限は公開ページで確認できなかった 年度途中で退職した従業員分の払い戻しはない(公式FAQ)。担当者の業務として年1回の契約更新手続きが挙げられている
WELBOX 公開ページに契約期間・通知期限の記載を確認できなかった 公開ページに解約時の条文を確認できなかった
福利厚生倶楽部 契約内容により異なり、見積り・契約時に書面で案内すると公式FAQに記載 公開ページに条文を確認できなかった

この表を見ると、「公開されている社ほど解約しにくい」という誤解が生まれそうですが、そうではありません。条文が公開されているから期限が厳しく見えるだけで、公開していない社に期限がないわけではありません。むしろ、公開されていないサービスは、契約書を取り寄せるまで期限が分からないぶん、検討を早く始める必要があります。

更新日から逆算して工程を置く

解約の締切が2か月以上前にあるということは、比較と社内決裁に使える期間がそのぶん前へずれるということです。9月末で切り替える例で工程を置くと、次のようになります。

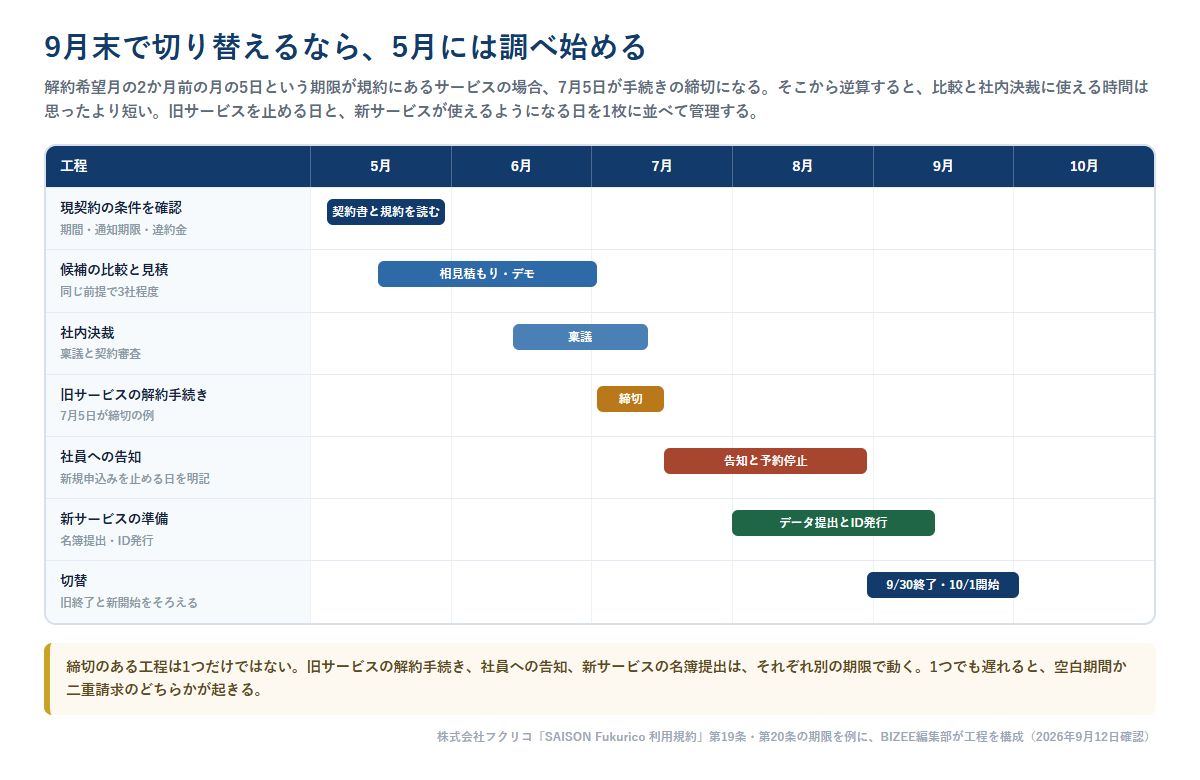

9月末で切り替える場合の工程を月別に示したガントチャート。5月に契約条件の確認、5から7月に相見積もりとデモ、6から7月に稟議、7月5日に解約手続きの締切、7から9月に社員への告知、8から9月に新サービスの準備、9月末終了と10月開始を並べている
SAISON Fukurico 利用規約 第19条・第20条の期限を例に、BIZEE編集部が工程を構成した(2026年9月12日確認)。実際の期限は自社の契約書で確認する。

5月に契約書と規約を読み、6月から7月上旬にかけて相見積もりとデモを行い、7月5日までに旧サービスの解約手続きを終える。ここまでが前半です。後半は、7月から社員への告知を始め、8月に新サービスへ名簿を提出してID発行を進め、9月30日終了・10月1日開始でつなぎます。

この工程で見落としやすいのが、締切が1つではないことです。旧サービスの解約手続き、社員への告知、新サービスの名簿提出は、それぞれ別の期限で動きます。新サービス側にも締日があります。たとえばライフサポート倶楽部は会員登録を毎週火曜日に締めて翌週の木曜日までに反映すると公式FAQで説明しており、SAISON Fukuricoは毎月20日までに翌月の会員数を報告すると規約 第5条に定めています。10月1日から使えるようにするには、9月中のどこかに登録の締切があります。

空白期間と二重請求は、日付の置き方で決まる

乗り換えの失敗は、たいてい2つのどちらかです。旧サービスを先に止めてしまって使えない期間ができるか、新サービスを先に開けてしまって費用が重なるかです。

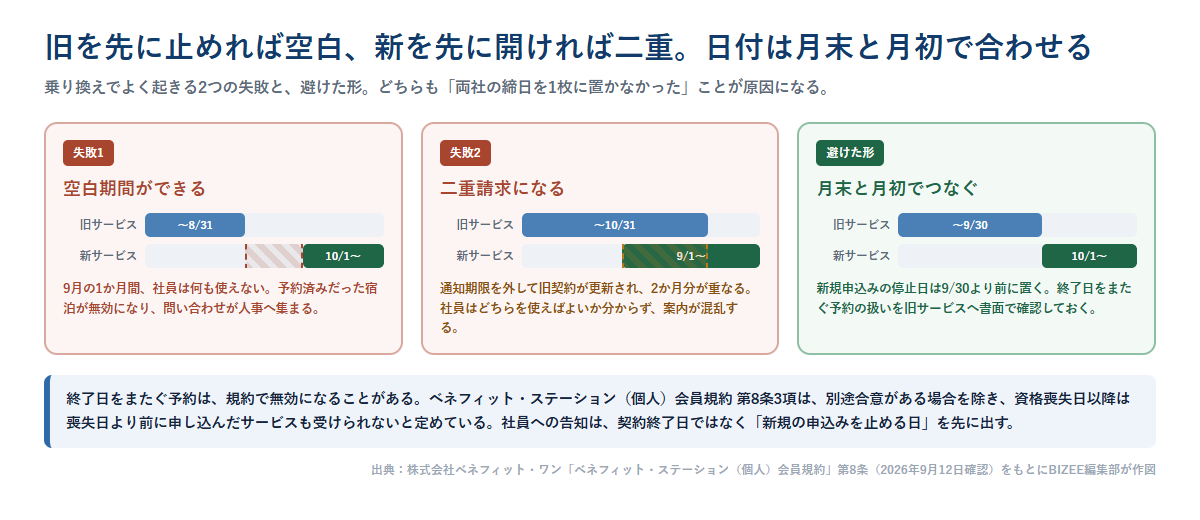

乗り換え時の空白期間と二重請求の発生パターンを比較した図。旧サービスを8月末で止めて新サービスが10月開始だと9月に空白ができ、旧サービスが10月末まで更新され新サービスが9月開始だと2か月分が重なることを示している
ベネフィット・ステーション(個人)会員規約 第8条をもとにBIZEE編集部が作図した(2026年9月12日確認)。

空白期間は、社員から見ると「福利厚生がなくなった月」です。しかもその月に予約していたサービスが無効になることがあります。二重請求は、通知期限を外して旧契約が自動更新されたときに起きます。費用が重なるだけでなく、社員がどちらを使えばよいか分からず、案内が混乱します。

避けるには、旧の終了日を月末に、新の開始日を翌月1日に置きます。そのうえで、社員への告知に書く日付は契約終了日ではなく「新規の申込みを止める日」です。終了日ぎりぎりまで予約を受け付けると、終了日をまたぐ申込みが発生します。

終了日をまたぐ予約の扱いは、規約に明記されていることがあります。ベネフィット・ステーション(個人)会員規約 第8条3項は、法人会員と当社とが別途合意した場合を除き、会員資格を喪失した日以降は、喪失日の前に申込みを行ったサービスを含めて一切受けることができないと定めています。宿泊やチケットのように先の日付を押さえるメニューは、この条文の影響を直接受けます。終了日をまたぐ予約を有効にしたいなら、その「別途合意」を書面で取る必要があります。

社員への告知は3回に分けて出す

乗り換えの告知を1通で済ませると、必要な情報が届きません。3回に分けて、それぞれ役割を決めます。

表2:乗り換え時の告知3回の役割と、書く内容
回 時期の目安 役割 必ず書くこと
1回目 切替の2か月前 予告 切替があること、新規の申込みを止める日、その日以降に予約できなくなること
2回目 切替の2〜3週間前 手続き 保有ポイントや購入済みチケットの扱い、期限までに使い切る必要があるもの、問い合わせ先
3回目 切替の直前〜直後 開始 新サービスのログイン方法、旧サービスが使えなくなる日、当面の問い合わせ先

2回目でポイントの扱いを扱うのは、これが社員にとっていちばん実害が出やすい項目だからです。SAISON Fukuricoの公式FAQは、プラチナプランのポイントについて有効期限が入会から1年間で翌年への持ち越しはできないと説明しています。ベネフィット・ステーションの得々プランは毎年ログイン時に5,000ポイントが付与されると案内されています。契約が終われば、これらの残高は使えなくなる可能性があります。

もうひとつ、購入済みのチケット類も確認します。有効期限が切替後まで残っているものが使えるのかは、サービスと発行元の両方の条件によります。「たぶん使える」と案内して使えなかった場合、社員の実費になります。使えるかどうかが確認できないものは、その旨を書いてください。

旧サービスへ確認する項目

解約の意思を伝えるときに、あわせて確認しておく項目です。口頭ではなく、質問票にして書面で回答をもらいます。

  • 終了日と最終請求契約が終わる日と、最後の請求がいつ、何名分で来るか。
  • 既払い分の扱い年払いや前払いをしている場合、未経過分が返るか。返らない旨が規約にある社もある。
  • 違約金の有無期間途中で終える場合、違約金が発生するか。発生するなら計算方法。
  • 終了日をまたぐ予約申込済みのサービスがどうなるか。別途合意を取れるか。
  • ポイントの残高失効の日付と、事前告知の有無。
  • 補助原資の精算会社が預けている原資の未利用分が、いつ、どの形(返金か相殺か)で戻るか。
  • 従業員データの削除提出した名簿がいつ削除されるか。削除の証明を出してもらえるか。
  • 問い合わせ窓口の終了日社員からの問い合わせを、いつまで受けてもらえるか。

このうち補助原資と個人情報の2つは、社内の別部門が関わります。原資の精算は経理、データの削除は情報セキュリティの担当です。人事だけで進めず、解約を決めた時点で両部門へ共有してください。ベネフィット・ステーション(個人)会員規約 第9条6項は、資格喪失後の個人情報について、原則としてサービス内容に応じて法人会員との契約または協議により消去または廃棄すると定めています。契約側に委ねられている以上、契約書で条件を確認する必要があります。

新サービス側で並行して進めること

旧サービスの解約と同時に、新サービスの準備が走ります。ここで急ぐと、名簿の項目を精査しないまま提出することになりがちです。

まず、新サービスの登録締めがいつかを確認します。週次で締める社もあれば、月次の報告に基づく社もあります。10月1日から使えるようにしたいなら、逆算して9月のいつまでに名簿を出すかが決まります。次に、テスト対象者で通す時間を工程へ入れます。全社の名簿を出す前に、数名でID通知からログインまでを確認してください。

最後に、旧サービスの問い合わせ窓口が終わる日と、新サービスの窓口が開く日の間に隙間がないかを見ます。切替直後は問い合わせが増える時期です。どちらの窓口も使えない日があると、その分が人事に来ます。

乗り換え先の候補が、他社からの切り替えを支援するかどうかも確認しておくと進めやすくなります。福利厚生倶楽部の公式FAQは、他社サービスを利用中の企業からの切り替えに対応しており、専門部署による説明会・周知支援で切り替え後の利用促進まで支援すると回答しています。ただし、旧サービス側の解約手続きは会社が自分でやる部分です。支援の範囲がどこまでかを、契約前に切り分けてください。

やめずに続ける判断もある

乗り換えの検討を始めても、結果として現行を続ける判断はあり得ます。そのときに残しておきたいのが、比較の記録です。何を課題として乗り換えを検討し、どの条件が改善されれば続けられるのかを文書にしておくと、更新交渉の材料になります。

更新交渉で持ち出せる材料は、感想ではなく実績です。月次照合で記録した実人数と請求人数の差、拠点別の利用状況、問い合わせの内訳。これらがあると、「この拠点では使える施設が少ない」といった具体的な要望を出せます。逆に、記録がないまま「利用率が低いので安くしてほしい」と言っても、話が進みません。

また、現行を続ける判断をした場合でも、確認した解約条件は記録に残してください。次の更新期に同じ調査をやり直す必要がなくなります。契約期間、通知期限、違約金、原資の精算、データ削除。この5つを1枚にまとめて、契約書と一緒に保管しておくのが実務的です。

よくある質問

解約の意思は、いつ、誰に伝えればよいですか。

サービスによって窓口も方法も違います。SAISON Fukuricoの公式FAQは、退会したい場合は担当者からSAISON Fukurico事務局へ連絡するよう案内しています。SAISON Fukuricoの利用規約 第20条1項は、プラチナプランの中途解約について「当社が定める解約手続き」を行うこととしており、その様式は条文に書かれていません。伝える相手(営業担当か事務局か)と、様式(書面か所定フォームか)を、解約を決める前に確認してください。

従業員が退職した場合、その分の会費は返りますか。

返らないと明記しているサービスがあります。ライフサポート倶楽部の公式FAQは、年度途中で退職した従業員分の払い戻しはないと回答しています。SAISON Fukuricoの利用規約 第5条3項は、いかなる事情があっても既払いの入会金および月会費を返還する義務を負わないとし、月会費の日割計算も行わないと定めています。一方でSAISON Fukuricoの公式FAQは、退社した人の会員IDを報告すると当月いっぱいで退会となり、退会した数の分だけ翌月から使えるIDが新たに発行されると説明しています。返金ではなく席の入れ替えという形です。

解約すると社員はいつから使えなくなりますか。

SAISON Fukuricoの公式FAQは、原則として退会の申し出をした翌月1日から利用できなくなると回答しています。ベネフィット・ステーション(個人)会員規約 第8条1項は、法人会員の会員資格喪失日付で個人会員も資格を喪失すると定めています。いずれも「申し出の日」や「契約終了日」を起点にしており、社員が使える最終日は会社が思っているより早いことがあります。告知に書く日付は、この起点から計算してください。

途中でやめると違約金がかかりますか。

かかると定めているサービスがあります。SAISON Fukuricoの利用規約 第21条1項は、契約者の責めに帰すべき事由により契約期間の途中で契約が終了した場合、違約金として契約期間満了日までの月会費相当額を直ちに支払うと定めています。他のサービスについては、違約金の定めを公開ページで確認できませんでした。定めがないという意味ではないため、契約書で確認してください。

会社ではなく健康保険組合が契約している場合はどうなりますか。

契約の当事者が自社ではないため、更新や解約の意思決定は自社の外側にあります。まず、自社が直接契約しているのか、加入している団体を通じて利用しているのかを確認してください。団体経由の場合、その団体が契約を終えれば従業員は使えなくなります。福利厚生倶楽部の公式FAQは、企業のほか健康保険組合・労働組合・共済会にも提供していると説明しています。

乗り換え先が決まらないまま、先に解約してよいですか。

おすすめしません。空白期間ができるだけでなく、旧サービスの解約手続きが終わったあとに新サービスの導入が遅れると、社員へ説明できない期間が延びます。解約手続きの締切より前に、新サービスの候補を1社に絞り、開始日の見込みを取っておいてください。締切に間に合わない場合は、1期間だけ現行を更新して、次の更新期に切り替えるという判断もあります。

この記事の調べ方と出典

解約・更新に関する各社の定めは、2026年9月12日に各社の公開ページと規約を表示して確認しました。9月末切替の工程表は、SAISON Fukurico 利用規約の期限を例にBIZEE編集部が構成したもので、すべてのサービスに当てはまるものではありません。実際の期限は自社の契約書で確認してください。公開ページに記載が見つからなかった項目は「確認できなかった」と書いており、期限がないという意味ではありません。この記事は契約実務の一般的な進め方を整理したもので、個別の契約解釈については契約書と提供会社の回答によります。

乗り換え先の選び方は福利厚生サービスの相見積もりを同じ条件でそろえる、切替後の立ち上げは福利厚生サービスの導入と利用促進の運用設計で扱っています。サービスごとの契約条件は、WELBOX、ベネフィット・ステーション、福利厚生倶楽部、ライフサポート倶楽部、SAISON Fukuricoの各記事に条番号つきでまとめています。5社の横断比較は福利厚生サービス比較|現行5社の料金・家族範囲・運用と解約にあります。
